На теплосетях Красноярска завершили больше 87 % запланированных работ
Все 5530 многоквартирных домов уже прошли промывку и опрессовку. Подготовлены 30 котельных и ТЭЦ, на теплоисточниках созданы необходимые запасы топлива.

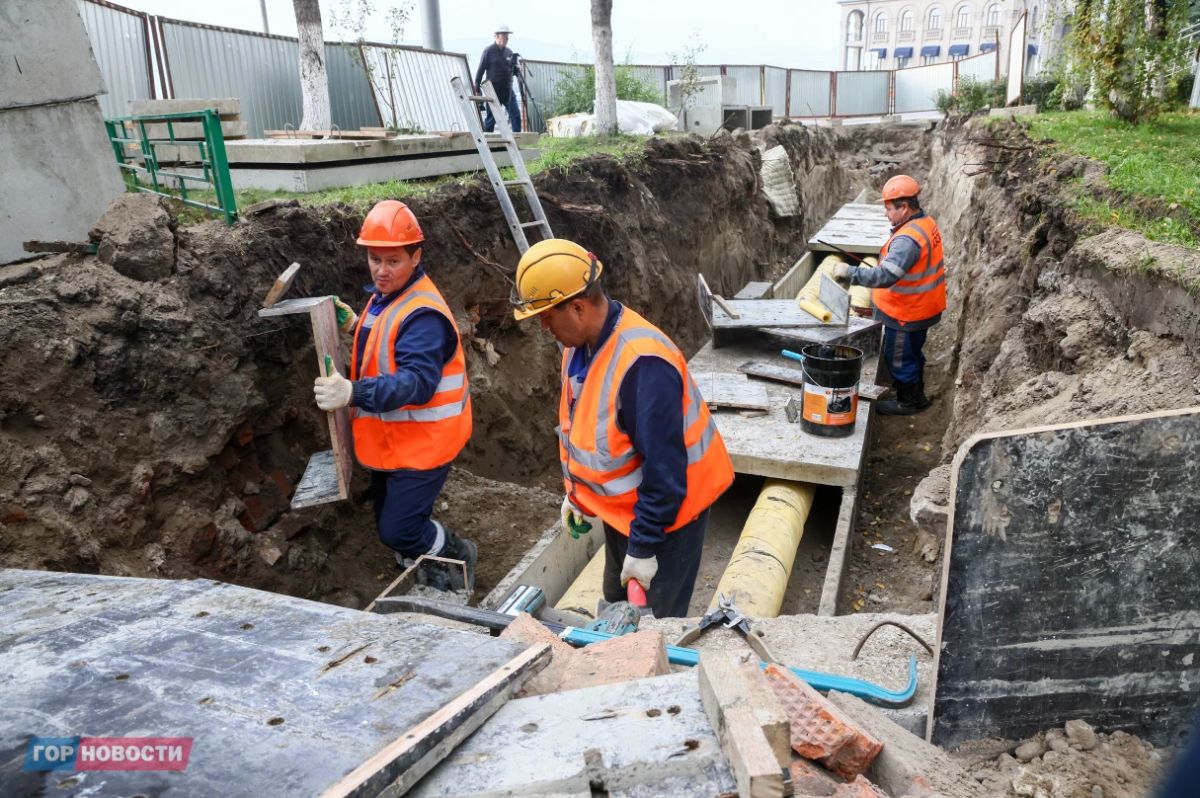

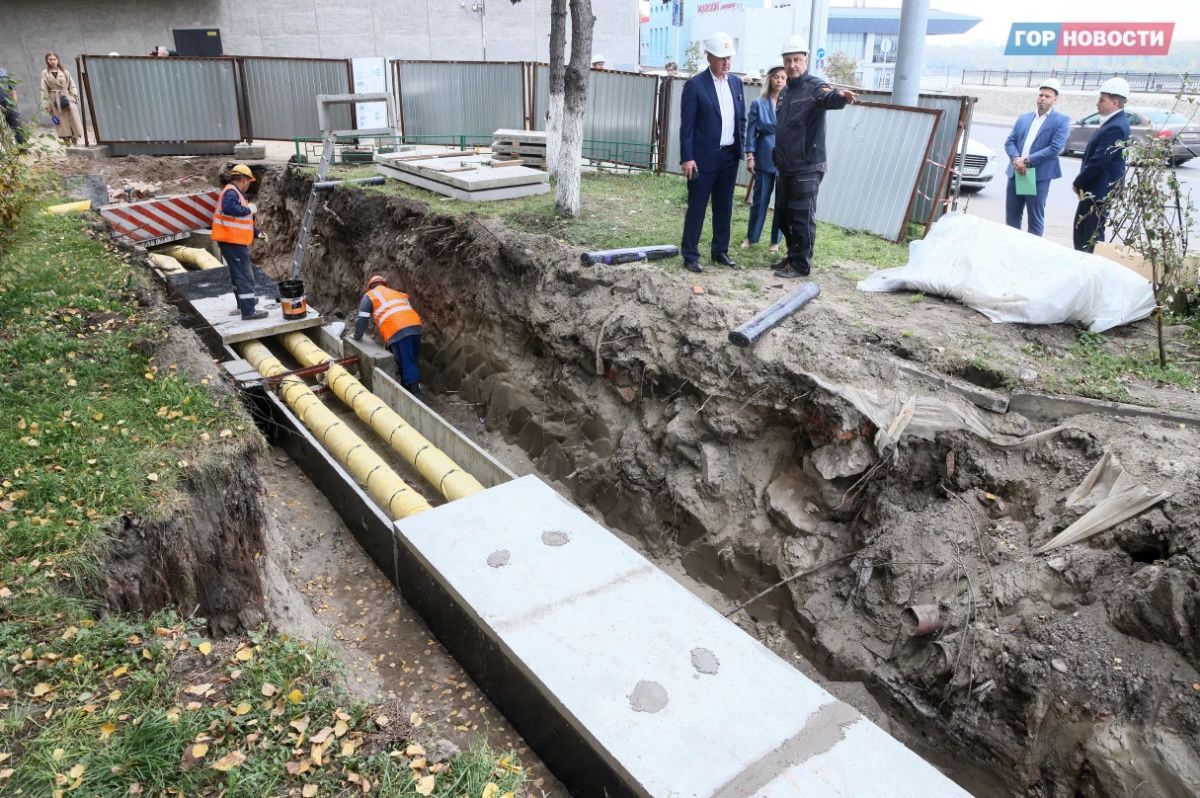

На 55 километрах теплосетей выполнили более 87 % запланированной реконструкции и ремонта. У СГК из 80 участков готовы 70, ещё на десяти работы продолжаются. В компании уточняют, что это не помешает началу подачи тепла.
Точную дату пока не назвали. Отопление включат, когда среднесуточная температура будет держаться ниже +8 градусов пять дней подряд.
В прошлом году тепло начали подавать 23 сентября, в 2024-м — 12 сентября.
